项目进度|青海德令哈50MW塔式熔盐光热电站

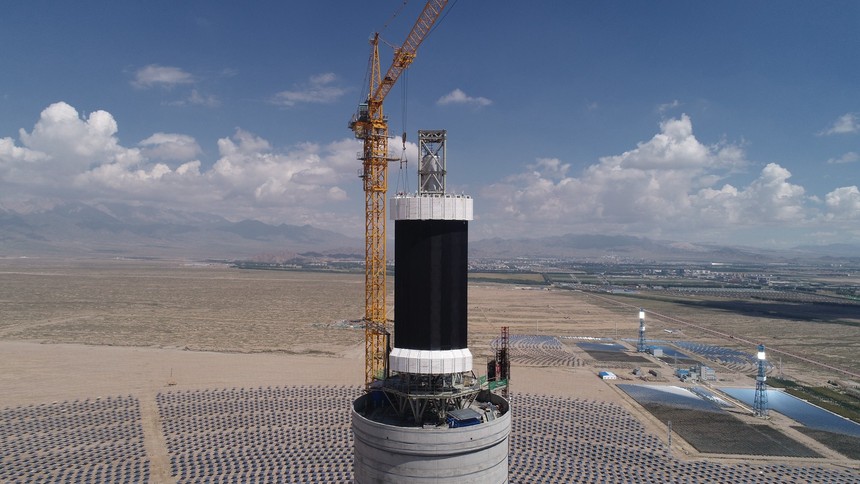

▲德令哈50MW塔式熔盐光热电站施工现场
德令哈项目当前建设进度 ►镜场方面:定日镜安装近18000面,累计完成约67%,立柱施工26133根,累计完成96%,预计2018年9月完成全部镜场安装; ►吸热系统方面:吸热塔已于2018年5月25日结顶,吸热器本体全部到货,8月中下旬开始吊装,计划10月份完成吸热系统全部设备安装; ►储换热系统方面:储罐本体施工全部完成,罐体保温施工完成80%,换热系统管道施工完成约90%,计划9月份完成储换热系统的全部安装工作,10月份开始化盐,11月份开始调试。

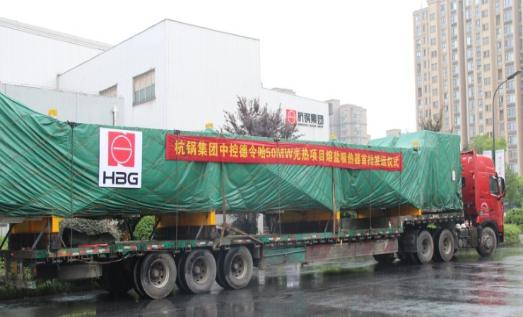

项目整体概况 中控德令哈50MW太阳能发电项目熔盐换热系统及吸热系统由杭锅设计制造,该吸热器直径12米,高度约21米,设计效率为90%。6月初,8只换热器及附属管道陆续顺利发货到现场;8月份,32个吸热模块已全部发送到现场,预计10月份能够完成安装,开始系统整体调试。熔盐换热器和吸热器的按期交货,保证了整个发电项目顺利推进。整体项目计划于2018年12月底前实现并网发电,2019年实现整体系统稳定运行。
德令哈50MW太阳能热发电项目是国家发改委列入国家战略性新兴产业重点支持项目,是国家能源局首批光热发电示范项目之一,其采用塔式熔盐技术。该项目位于青海省海西洲德令哈市,装机容量50MW,配置7小时储热系统,设计年发电量1.46亿度。
►再续前缘 2017年4月18日,杭锅集团与中控太阳能签订了德令哈50MW太阳能热发电熔盐吸热系统采购合同,公司承担该项目的熔盐吸热系统和熔盐换热系统设计制造。公司通过在中控德令哈10MW项目中的水工质吸热器和熔盐吸热器的供货和运行,结合实践经验对50MW吸热系统进行设计和优化。相对于杭锅集团设计制造的国内第一台投入商业运行的10MW熔盐吸热系统项目,50MW熔盐吸热器要求和难度更高。公司总结设计和运行经验,在材料选择、结构分析、系统优化和制造工艺等方面开展了大量的研究和试验工作,并通过镜场与吸热系统的配合优化设计,寻求最优设计效率。
►千锤百炼 太阳能熔盐换热器较其他常规换热器有其特殊性:材质特殊、结构特殊。杭锅系首次制作该类换热器,该产品制造工艺复杂,装配精度要求高,制造难度颇大。 自项目进入生产制造,公司高层及车间领导多次组织设计及工艺人员进行技术交底及现场指导,针对全不锈钢且壁厚较薄的纵环缝装焊、筒体上堆焊不锈钢、壳体的纵环缝焊接等制造难点,通过头脑风暴讨论研究和制作辅助工装等多个办法逐个攻关解决。
►乘风破浪,砥砺前行 《太阳能利用“十三五”发展规划》明确提出:到2020年,我国太阳能发电装机达到1.1亿千瓦,其中光热发电总装机规模500万千瓦。按当前光热电站建设5GW目标对应的总市场容量接近1500亿元。太阳能光热发电作为公司未来重点发展方向和增长点,本项目的顺利运行将进一步巩固杭锅集团在该领域的先发优势,增强市场竞争力,有利于后续项目承接。 |
